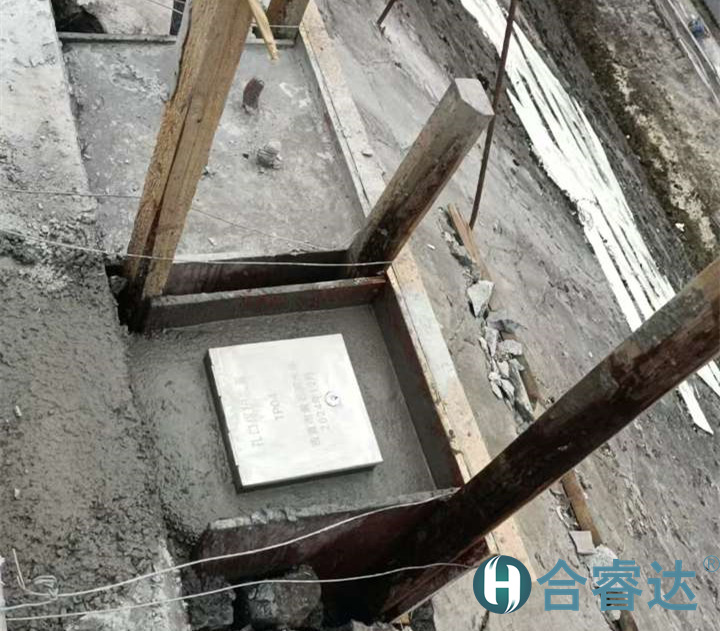

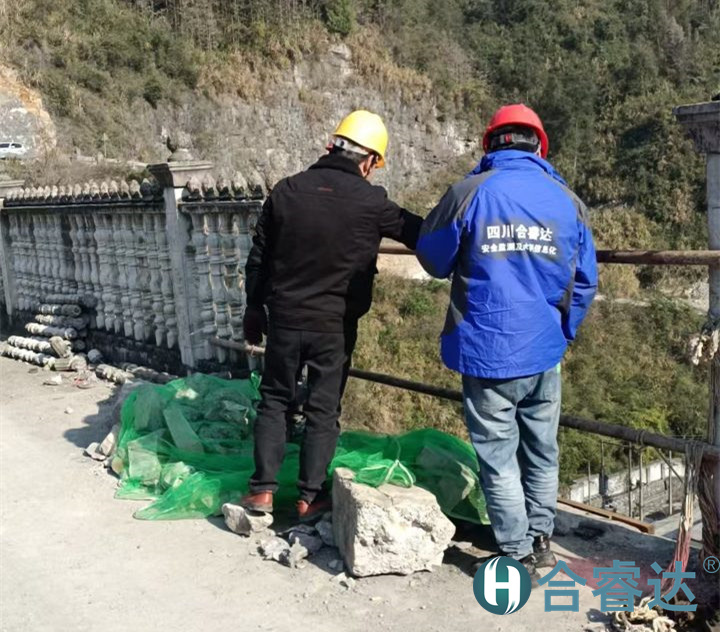

2024年12月16日,四川合睿達技術人員與業主監理溝通壩體準備澆筑檢查模板等,提出問題整改完成,制作梭槽。

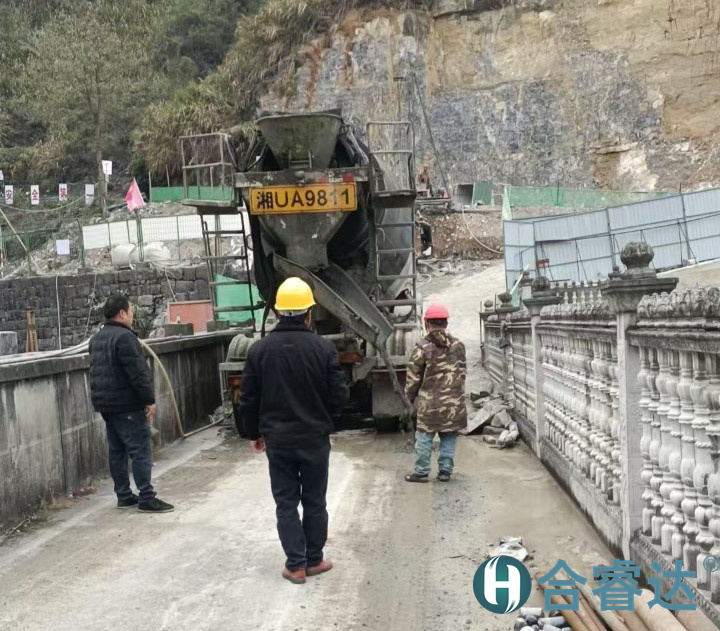

12月17日,監理對庫區內基礎現場查并指導,壩體混凝土基礎澆筑。

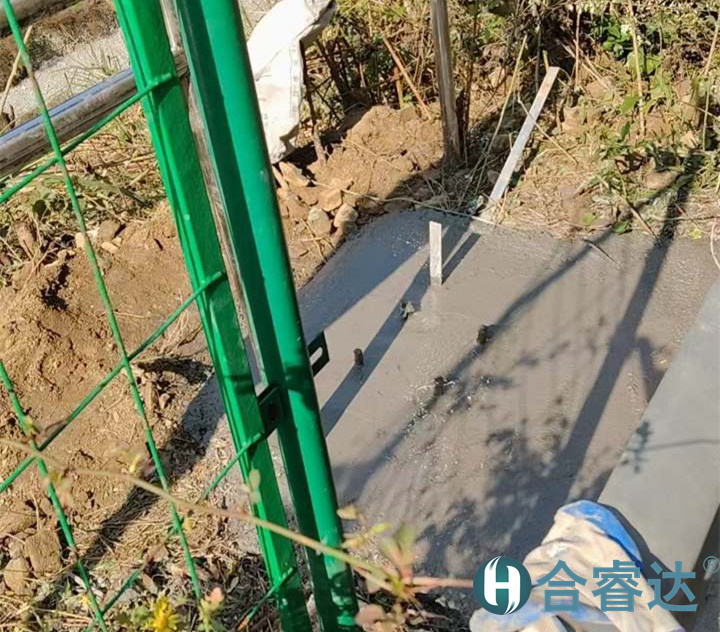

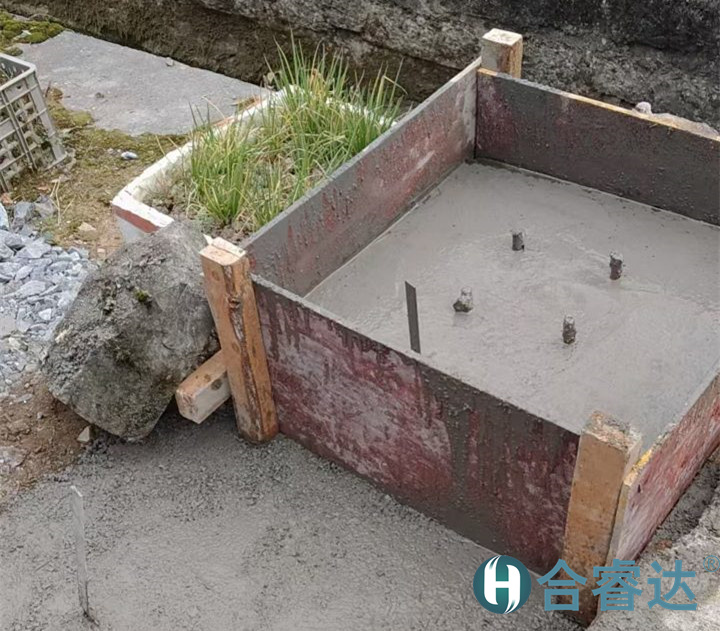

12月21日,庫區基礎混凝土澆筑。

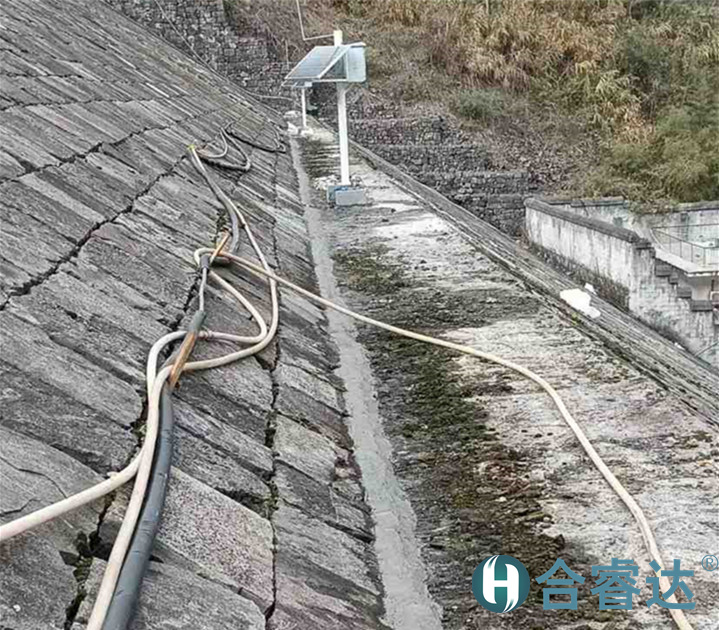

12月24日,管理房周邊基礎開挖澆筑(視頻,流量,管理量監測)。

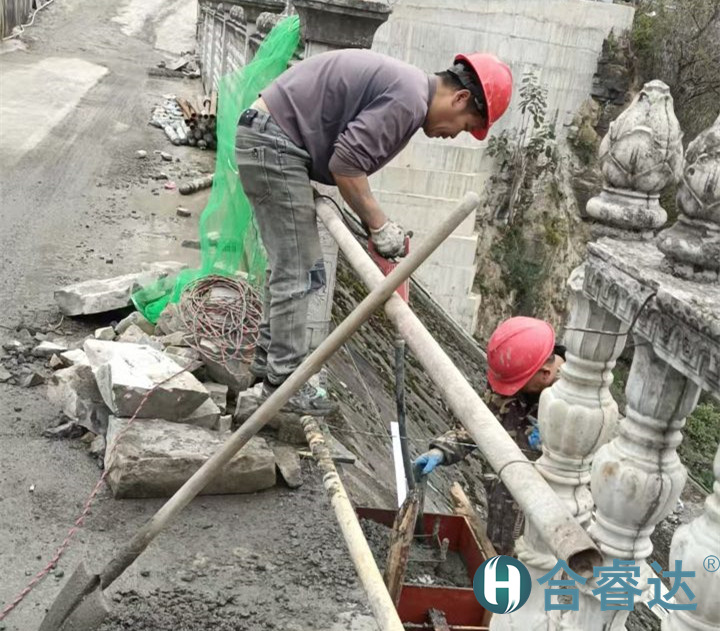

12月25日,壩體孔口保護裝置施工完成。

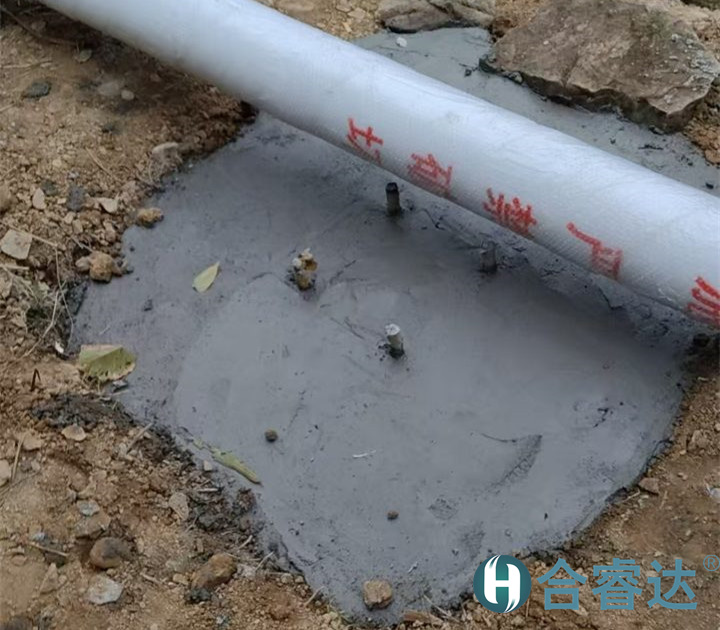

2025年1月1日,月左壩肩觀測墩澆筑,安裝對中盤,庫區基礎開挖澆筑,左壩肩帷幕孔施工進尺15米,右壩肩滲流孔施工進尺12米。
1月6日,右壩肩繞壩6號孔鉆孔施工,進尺5米,壩體走線穿管敷設,統一調整壩體立桿設備。
